Departamento de Conservación y Recreación (DCR)

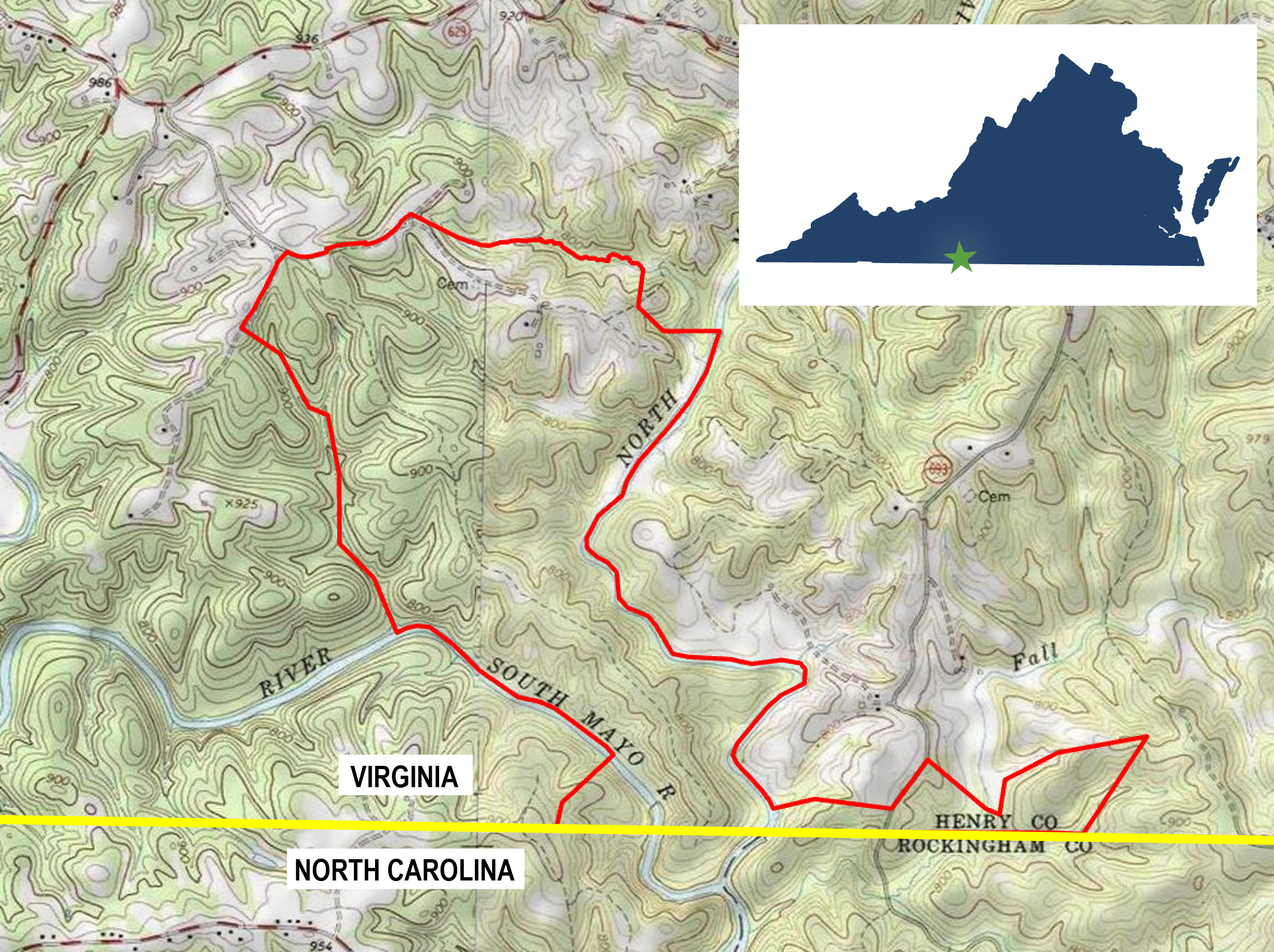

El Parque Estatal del Río Mayo es un Parque Estatal de Virginia recientemente adquirido en el suroeste del condado de Henry, a lo largo de la frontera entre Virginia y Carolina del Norte. El Estado Libre Asociado ha adquirido un total de 634 acres de tierra entre el río Mayo Norte y el río Mayo Sur, convergiendo justo al sur de la frontera estatal en Carolina del Norte. El Parque Estatal de Virginia complementará el Parque Estatal del Río Mayo de Carolina del Norte, que continúa 16 millas río abajo.
De acuerdo con el Código de Virginia, el Departamento de Conservación y Recreación de Virginia está dirigiendo la preparación de un plan maestro para este nuevo parque estatal. El propósito de este plan maestro es guiar la gestión y el desarrollo del parque mediante la identificación de recursos naturales, culturales y físicos, así como identificar las necesidades del parque y relacionarse con el público.

El propósito de este plan maestro del parque estatal es crear un documento marco para el desarrollo y la operación del Parque Estatal del Río Mayo. Este plan define el propósito, las metas y los objetivos del parque, y proporciona dirección para la construcción, expansión y operación del parque durante los próximos 30 años. Los planes de desarrollo del sitio y las recomendaciones operativas se basan en estudios de mercado, comentarios del público y un plan de desarrollo comercial para el parque.

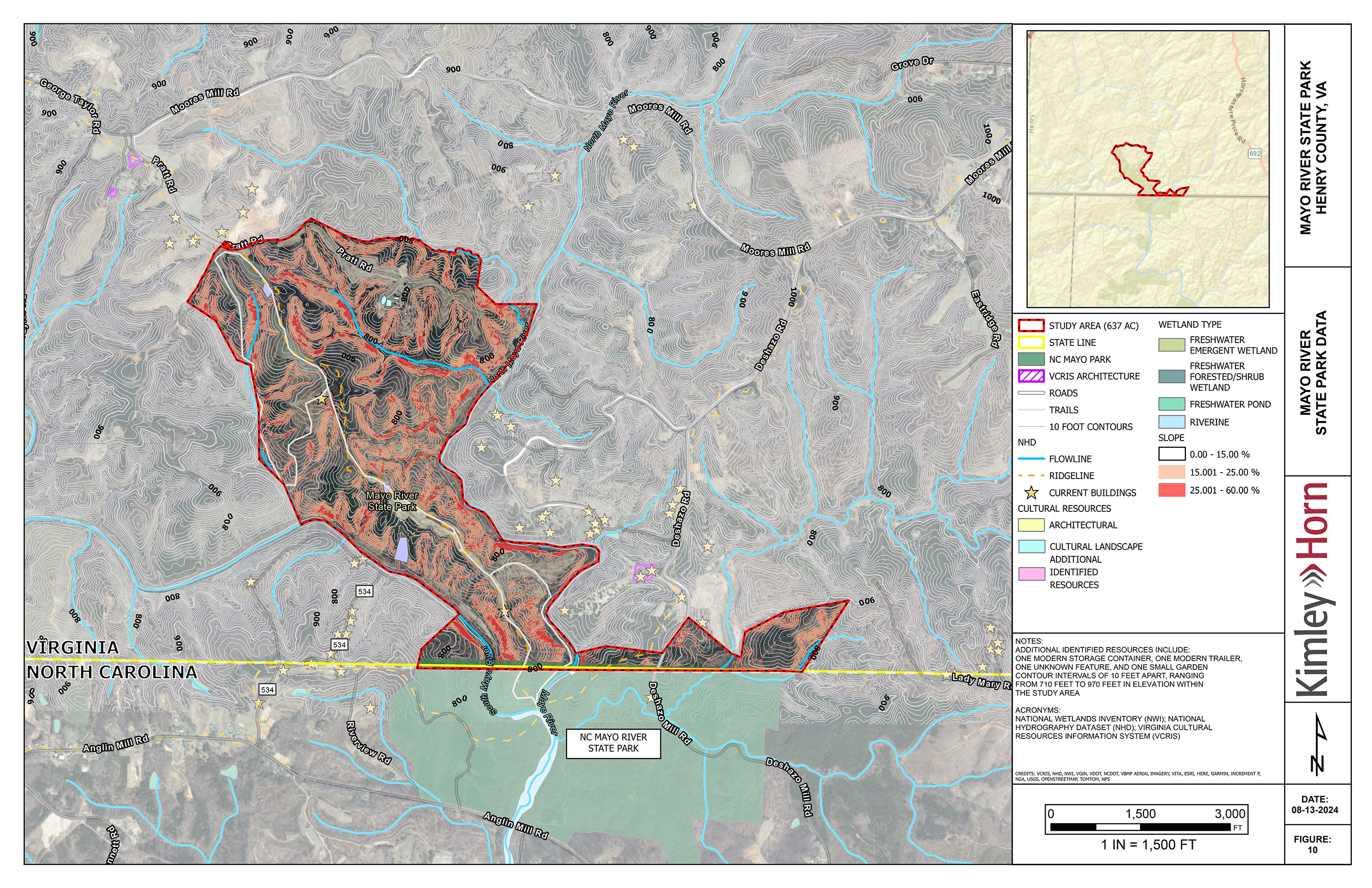

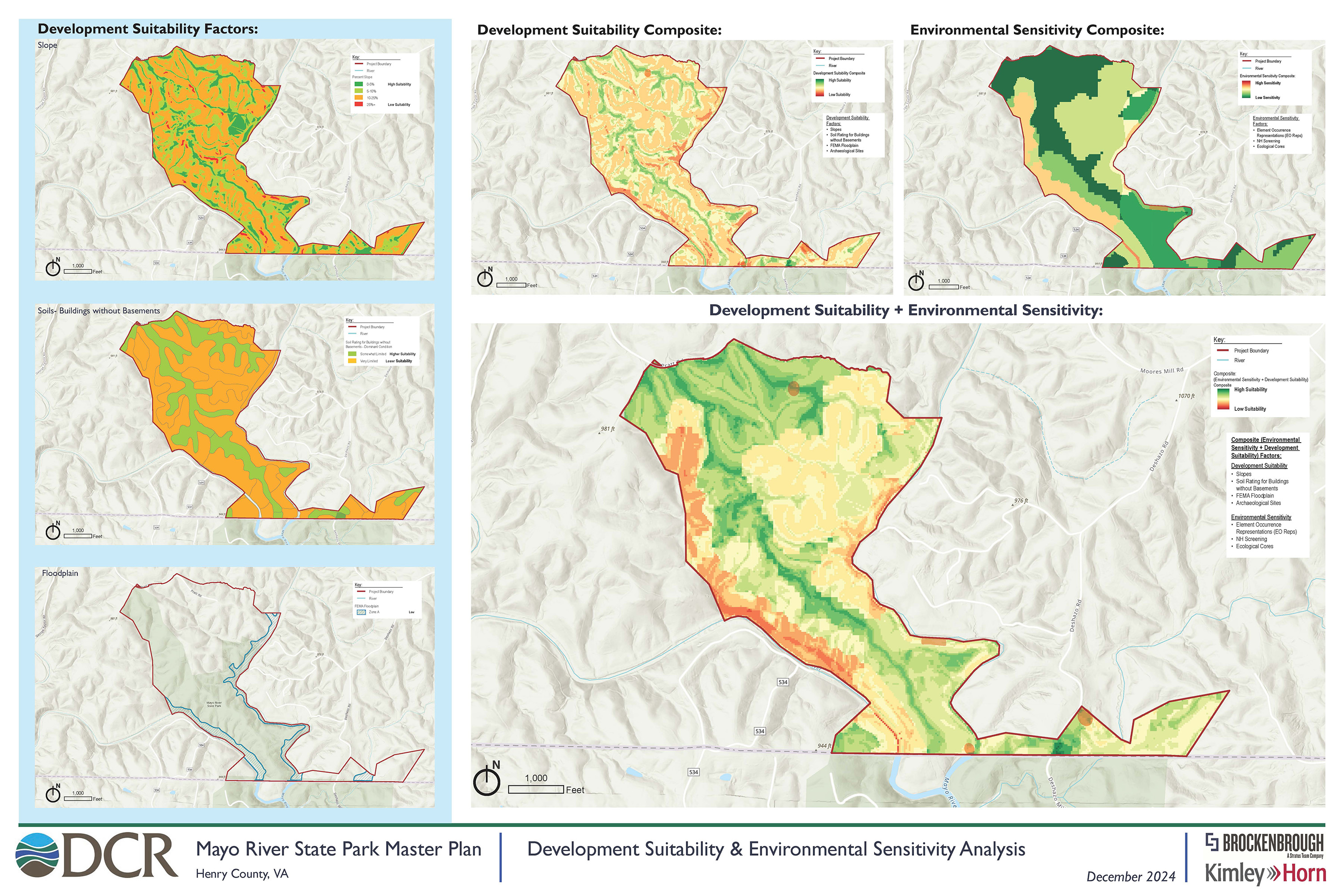

Este plan maestro está de acuerdo con el §10.1-200.1 del Código de Virginia, que requiere que todos los parques estatales adopten un plan maestro que siga ciertos estándares. Estas normas incluyen aportes del público y de un Comité Asesor en etapas clave; análisis y mapeo de los recursos físicos, naturales, culturales e históricos existentes en el sitio; y un plan de desarrollo por fases para la infraestructura, el personal y las operaciones del parque, así como los costos asociados y las necesidades operativas y de mantenimiento.
El resultado final de este proceso será un documento de plan maestro aprobado por la legislatura del estado de Virginia, que se utilizará para guiar el desarrollo del Parque Estatal del Río Mayo durante los próximos 30 años. El documento del plan maestro incluirá la declaración de propósito y los objetivos del parque, un diseño del plan maestro que responda al sitio con ubicaciones para el desarrollo, un plan de experiencia del visitante, un plan de operaciones y mantenimiento, una evaluación pro forma y un plan de implementación por fases con costos probables estimados de construcción y operación.
La participación de la comunidad y los aportes del público son una parte esencial del proceso de planificación maestra del parque estatal. Los miembros del público podrán ofrecer comentarios y opiniones sobre el diseño y el desarrollo del Parque Estatal Mayo River en etapas clave del proceso a través de reuniones presenciales y virtuales, una encuesta en línea, períodos de comentarios públicos y comentarios abiertos en el sitio web de planificación maestra.
Como parte de la participación pública requerida por el código estatal, se ha reunido un Comité Asesor para el proceso de planificación del Parque Estatal del Río Mayo. El Comité Asesor participa en cada etapa del proceso de planificación maestra, reuniéndose tres veces para revisar y compartir ideas sobre los objetivos del parque, la programación, el diseño del sitio y la planificación maestra general del parque. El Comité Asesor está integrado por representantes de las principales organizaciones y partes interesadas de la región, que abarcan una amplia gama de perspectivas y representan al público en general. Las organizaciones incluyen funcionarios del condado y del estado, juntas de turismo, organizaciones ambientales, organizaciones cívicas, propietarios de tierras vecinas y pueblos indígenas.

La grabación de la reunión se puede encontrar aquí.
The meeting presentation can be found here.
The overall master plan map can be found here.
A 30-day comment period is now available. Comments will be received by email and US Mail until April 13, 2026. Email us with your comments to PlanningResources@dcr.virginia.gov with “Mayo River SP Master Plan” in the subject line.
Un plan maestro de parque estatal es una guía para el desarrollo, la utilización y la gestión de un parque estatal y sus recursos naturales, culturales e históricos. El propósito del plan maestro es establecer metas, objetivos y recomendaciones para priorizar las instalaciones y servicios nuevos, mejorados y ampliados del parque.
Después de la adquisición de un terreno para un nuevo parque estatal o antes de emprender mejoras sustanciales a un parque estatal existente (valorado en $two millones o más) que aún no están incluidos en el plan maestro actual de ese parque, el plan debe revisarse y actualizarse al menos una vez cada 10 años. El plan recomienda y prioriza mejoras en el parque para los próximos 30 años.

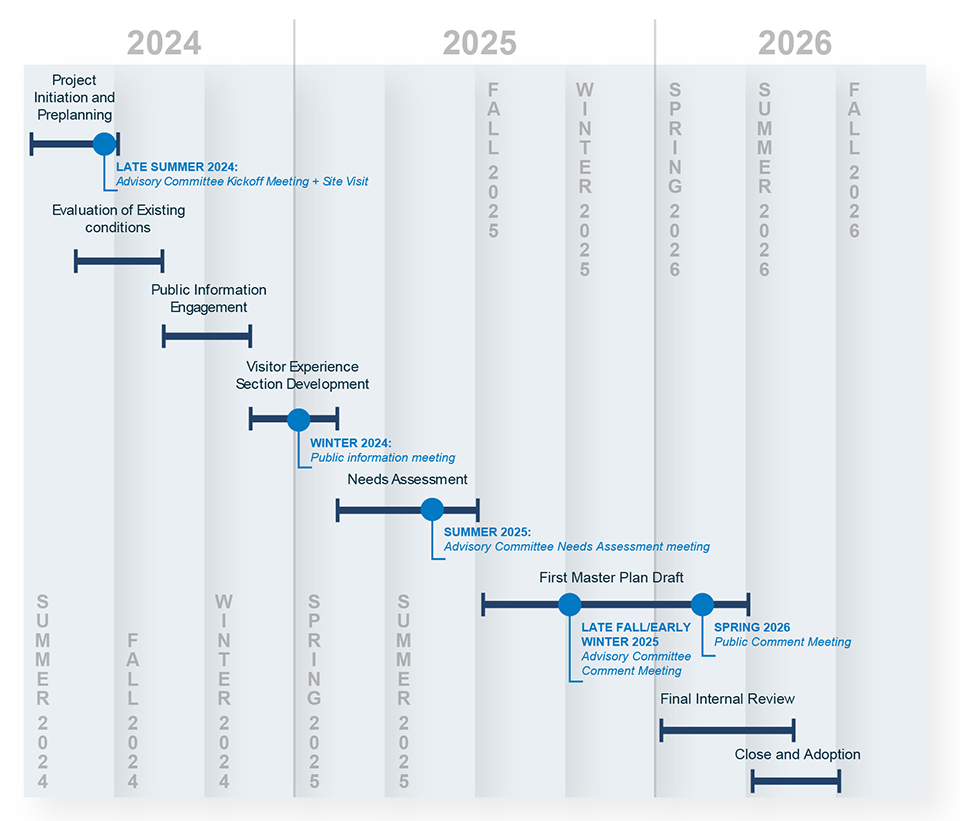

El proceso suele tardar unos 24 meses, aunque puede llevar más tiempo en el caso de un parque nuevo. El papel del público es proporcionar comentarios y perspectivas sobre las necesidades del parque y las expectativas de los visitantes, particularmente asistiendo a reuniones públicas (ya sea en persona o virtualmente) y completando la encuesta de opinión pública.
La encuesta tarda aproximadamente entre 10y15 minutos en completarse. Las respuestas se utilizarán para identificar tendencias con respecto a las experiencias de los visitantes, de modo que podamos planificar las instalaciones del parque y los niveles de personal, centrarnos en las actividades de mantenimiento y adaptar las operaciones para satisfacer mejor las expectativas de los usuarios del parque.
¡Sí! Las experiencias de los visitantes de los parques estatales de Virginia son de suma importancia en la planificación de instalaciones nuevas o ampliadas, mejorando la programación interpretativa y satisfaciendo las necesidades recreativas de los usuarios. El plan maestro tendrá como objetivo abordar las necesidades compartidas de los visitantes, tal como se expresan en las respuestas de la encuesta que recibimos. ¡Tus comentarios cuentan!
Las mejoras propuestas requieren que se dediquen fondos. Los fondos para el desarrollo de capital en el plan maestro están sujetos a las asignaciones de la Asamblea General y a la aprobación del Gobernador. Además, la Asamblea General puede autorizar bonos de obligación general para la adquisición y el desarrollo de parques estatales como parte de un referéndum de bonos aprobado por los votantes que ocurrió más recientemente en 2002.
Complete la encuesta de opinión pública y explique sus respuestas mediante los comentarios proporcionados según lo solicitado en la encuesta. Danos tu evaluación honesta del parque y danos tu opinión sobre tus experiencias como visitante.
Consulte esta página con frecuencia para obtener información sobre las próximas reuniones públicas y para monitorear el progreso hacia la adopción del plan maestro.
